In der abgelaufenen Woche haben die Maurer der Firma MA Bau weiterhin fleißig den Keller gemauert. Auf Grund des wechselhaften Wetters ist im Keller aktuell allerdings etwas 'Land unter'.

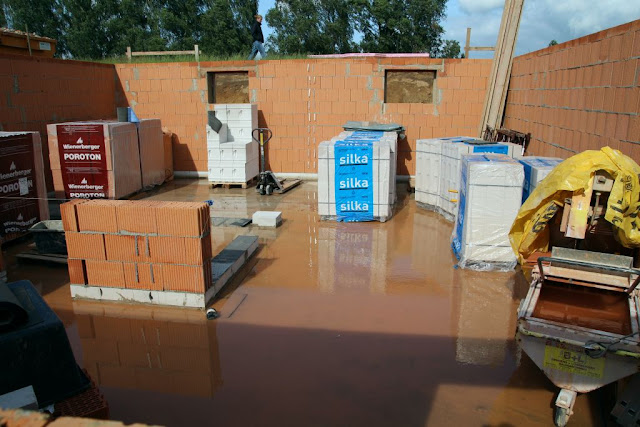

Stand der Maurerarbeiten am Ende der Woche.
Ein Swimmingpool? Hatten wir doch gar nicht bestellt!?
Unser Kühnes Friesenhaus
Donnerstag, 27. Juni 2013
Freitag, 21. Juni 2013
KW25: Der Keller wächst...
Anfang der Woche wurden die Steine für den Keller geliefert.
Im Lauf der Woche hat die Firma MA Bau dann, bei teils großer Hitze, den Großteil der Kelleraußenwände errichtet. Verwendet wurden hierfür 36,5 cm Poroton-Planziegel.
Anfang der Woche ist die Bodenplatte vor lauter Material kaum noch zu sehen
Die Kelleraußenwände am Ende der Woche.
Legosteine für echte Männer. Der Wienerberger Poroton-Planziegel-T14.
Im Lauf der Woche hat die Firma MA Bau dann, bei teils großer Hitze, den Großteil der Kelleraußenwände errichtet. Verwendet wurden hierfür 36,5 cm Poroton-Planziegel.
Anfang der Woche ist die Bodenplatte vor lauter Material kaum noch zu sehen
Die Kelleraußenwände am Ende der Woche.
Legosteine für echte Männer. Der Wienerberger Poroton-Planziegel-T14.
Samstag, 15. Juni 2013
Das Fundament und die Bodenplatte
Am 13.06 wurde das Streifenfundament erstellt.
Auch eine erste Sanitärinstallation wurde vorgenommen.
Das Streifenfundament im Morgengrauen des 14.06.2013
Am 14.06 folgte die Bodenplatte.
Hier ist Betonieren Chefsache. Herr Angerhöfer betoniert persönlich...
... und zieht anschließend die Platte ab.
Ausgeführt wurden die Arbeiten durch die Firma MA Bau aus Hodenhagen.
Auch eine erste Sanitärinstallation wurde vorgenommen.
Das Streifenfundament im Morgengrauen des 14.06.2013
Am 14.06 folgte die Bodenplatte.
Hier ist Betonieren Chefsache. Herr Angerhöfer betoniert persönlich...
... und zieht anschließend die Platte ab.
Ausgeführt wurden die Arbeiten durch die Firma MA Bau aus Hodenhagen.
Dienstag, 11. Juni 2013
Es darf gebaggert werden...
Heute wurde, wie angekündigt, die Baugrube ausgehoben.
Da das Grundstück für die Masse an Erde natürlich viel zu klein ist,
wurde der größte Teil des Aushubs im Laufe des Tages abtransportiert.
Der verbleibende Rest wird später für die Verfüllung der Baugrube
benötigt.
Ausgeführt wurden die Arbeiten durch die Firma Tessmer & Sohn aus Wunstorf.
Ausgeführt wurden die Arbeiten durch die Firma Tessmer & Sohn aus Wunstorf.
Labels:
Baugrube,
Tessmer & Sohn
Freitag, 7. Juni 2013
KW23: Der Countdown läuft...
Am Dienstag 04.06. waren wir auf eigenen Wunsch noch einmal bei der Firma Kühn zu Gast, um letzte Fragen zu klären und Änderungen zu besprechen.
Bei dieser Gelegenheit wurde uns auch unser Bauleiter Herr Müller vorgestellt.
Am Freitag folgte ein zweistündiges Gespräch bei dem ausführenden Elektriker Herrn Schierloh von der Firma Pelz. Dabei wurden alle Elektroinstallationen im Keller, Erdgeschoss und Außenbereich festgelegt. Da das Ganze nicht ohne Anstrengung ist, haben wir uns für das Obergeschoss und weiteren Fragen auf einen weiteren Termin geeinigt.
Anfang der nächsten Woche soll dann der Bagger anrücken...
Bei dieser Gelegenheit wurde uns auch unser Bauleiter Herr Müller vorgestellt.
Am Freitag folgte ein zweistündiges Gespräch bei dem ausführenden Elektriker Herrn Schierloh von der Firma Pelz. Dabei wurden alle Elektroinstallationen im Keller, Erdgeschoss und Außenbereich festgelegt. Da das Ganze nicht ohne Anstrengung ist, haben wir uns für das Obergeschoss und weiteren Fragen auf einen weiteren Termin geeinigt.
Anfang der nächsten Woche soll dann der Bagger anrücken...
Labels:
Kühn Massivbau,
Pelz Elektroanlagen
